从空荡荡的体育场到音乐会场地:体育场音乐会舞台的施工顺序

浏览数量: 12     作者: 本站编辑     发布时间: 2026-07-22      来源: 本站

询价

["facebook","line","pinterest","twitter","linkedin","whatsapp","wechat"]
从空荡荡的体育场到音乐会场地:体育场音乐会舞台的施工顺序

大型临时音乐会场地如何从地面保护和结构安装到音频、视频和运营准备

一个完整的体育场音乐会舞台看起来是一个单一的、统一的装置。

从观众区看,场馆似乎由一个主舞台组成,周围环绕着LED屏幕、悬挂式扬声器、照明设备、制作塔和临时后台设施。

然而,从工程角度来看,完工的场馆并不是一个建筑。

它是一个协调的临时基础设施系统,通过精心控制的顺序组装而成。

完成的场地可能包括:

  • 液压主舞台屋顶。

  • 模块化舞台平台。

  • 独立的环形支撑结构。

  • 大型 LED 墙。

  • 主、辅线阵系统。

  • 中继扬声器塔。

  • 前台控制结构。

  • 表演者走道和二级舞台。

  • 临时座位和观众流通系统。

  • 后台帐篷和服务区。

  • 镇流器、拉线和防护地板。

每个结构都必须在正确的时间建造。某些部分必须在其他部分开始之前完成,而其他活动可以在体育场的不同区域同时进行。

本文基于广州大型体育场音乐会场地建设过程中的两次结构观察。

第一次现场观察发生在 7 月 11 日,当时许多主要结构系统仍然暴露在外。

第二次发生在 7 月 16 日,当时主舞台、Ringlock 结构、主调塔、中继塔和辅助结构已基本成型,但在最终的照明电缆、装饰覆层、窗帘和活动品牌之前,隐藏了底层工程。

目的不是拍摄完成的表演。

这是为了了解场馆是如何建造的。

研究音乐会结构的最佳时机并不是场地看起来完整的时候。此时负载路径、连接、支撑系统和安装顺序仍然可见。

场馆主要组成部分之间的整体关系在 了解大型体育场音乐会的布局中进行了介绍。本文将详细介绍这些组件的构建顺序。

工程观测法

两次现场考察记录了施工的不同阶段。

第一次观察——7 月 11 日

第一次参观时,主要结构体系仍在形成中。

可见的工作包括:

  • 液压主级顶结构。

  • 主舞台平台。

  • 主舞台旁边的早期环形结构。

  • LED 和扬声器支撑的初始结构区域。

  • 部分开发辅助生产结构。

  • 暴露的连接、支撑和基础系统。

此时,很多二级系统还没有隐藏结构框架。

钢底座、立柱、液压升降组件、铝制屋顶框架和 Ringlock 支撑系统之间的关系更容易识别。

第二次观察——7 月 16 日

到第二次访问时,场地已经有了很大的发展。

以下系统以更完整的形式可见:

  • 完成的主舞台结构轮廓。

  • 侧环锁塔支持 LED 和音频设备。

  • FOH 结构。

  • 体育场中央附近的中继扬声器塔。

  • 主要表演者走道。

  • 圆形二级阶段。

  • 侧面照明平台。

  • 后台帐篷和通道。

  • 更完整的 LED 和扬声器安装。

场馆结构已经成熟,但尚未达到制作完成掩盖施工细节的程度。

在此阶段之后,电缆束、照明装置、舞台幕布、装饰面板、活动品牌和操作外壳将逐步覆盖底层结构。

尽管场地在视觉上会变得更加完整,但对于研究工程方法论来说却变得不太有用。

Studium 环锁结构.jpg

构建是一系列相互依赖的系统

体育场音乐会并不是通过完成一个结构然后沿简单的直线移动到下一个结构来建造的。

几个工作流程通常是重叠的。

例如:

  • 主屋顶可以在环锁塔架竖立时组装。

  • 在稍后安装 FOH 和中继结构的区域,接地保护可能会继续。

  • 在屋顶索具准备工作正在进行时,可以安装舞台甲板。

  • LED 支撑架可能会在 LED 箱体到达之前完成。

  • 当主音响系统飞行时,可以安装后台帐篷。

尽管如此,整体构造遵循逻辑依赖关系:

场地准备 ↓ 测量和结构定位 ↓ 主舞台结构 ↓ 屋顶和环形支撑系统 ↓ 走道、主调音台和中继塔 ↓ LED、音响和灯光安装 ↓ 后台和运营基础设施 ↓ 镇流器、安全检查和最终准备

该顺序受一项实用原则支配:

在安装设备、饰面和操作系统之前,必须先建立定义几何形状并承载主要载荷的结构。

第一阶段——体育场通道、地面保护和工作区

在主体结构架设之前,施工队必须将体育场从运动场馆改建为临时施工场地。

这不仅仅是一项后勤任务。

这是第一个工程阶段。

保护现有体育场表面

体育场可能包含:

  • 天然或人造草坪。

  • 跑步轨道。

  • 排水渠道。

  • 地下服务。

  • 固定座位。

  • 进入隧道。

  • 现有的电力和通信基础设施。

如果直接施加负载,重型设备、叉车、卡车、起重机、基板和压载系统可能会损坏这些表面。

因此,在主要部件进入体育场之前就安装了地面保护装置。

在观察到的项目中,在场地和跑道区域使用了多个保护层和临时覆盖材料。他们的目的是:

  • 将施工设备与体育场表面分开。

  • 分配车轮和底板负载。

  • 减少表面磨损。

  • 提供临时工作路线。

  • 保护表面免受雨水和泥土的影响。

  • 为物料搬运创造更稳定的路径。

关于在临时音乐会施工期间如何保护体育场表面的文章中更具体地解释了保护策略。

创建物料和车辆路线

施工并不直接从最终阶段位置开始。

材料必须首先卸载、分类并运输通过体育场。

需要临时路线:

  • 卡车。

  • 叉车。

  • 移动式起重机。

  • 材料推车。

  • 舞台组件。

  • 桁架包。

  • Ringlock 标准和分类账。

  • LED 橱柜。

  • 音频系统。

  • 压载舱。

该路线必须避免物料搬运和已完成的结构工作之间的冲突。

计划不当的交付顺序可能会导致部件被困在已完工的结构后面,或迫使重型设备穿过已完工的区域。

设立单独的施工区

场馆分为功能建设区,包括:

  • 主舞台。

  • 舞台翅膀。

  • 走道。

  • 调音台。

  • 中继塔。

  • 观众座位。

  • 后台。

  • 设备存放。

  • 车辆通行。

  • 紧急循环路线。

这种早期的分区决定了以后的系统如何连接。

主舞台的定位不能独立于走道、FOH 视线、扬声器覆盖范围或观众流通计划。

这是经常选择体育场进行大型制作的原因之一:它们提供受控通道、现有流通、座位基础设施和大型工作区域,如为什么 大型音乐会舞台建在体育场内?.

第 2 阶段 — 测量、中心线控制和结构定位

一旦工作区域受到保护,舞台几何形状必须从图纸转移到体育场地板上。

这是勘察阶段。

建立舞台中心线

中心线是主舞台的主要参考。

它控制以下之间的关系:

  • 屋顶。

  • 主要LED墙。

  • 表演者走道。

  • 圆形二级阶段。

  • 调音台。

  • 观众席布局。

  • 相机位置。

如果中心线不正确,该错误会影响整个场地。

因此,大型舞台的定位并非与体育场在视觉上对齐。

它们是通过测量的参考点定位的。

找到主列

建立中心线后,标记主要柱位置。

这几点决定了:

  • 屋顶宽度。

  • 屋顶深度。

  • 舞台开幕。

  • 侧翼关系。

  • 液压升降几何形状。

  • 围裙位置。

在开始垂直组装之前,四个主要屋顶柱必须形成受控的矩形几何形状。

定位二级结构

相同的参考系统扩展到:

  • 侧环锁结构。

  • 调音台。

  • 中继塔。

  • 走道。

  • 照明平台。

  • 后台入口。

  • 观众座位。

虽然这些结构可能会稍后安装,但它们的位置应尽早确定。

这可以防止以后发生冲突,例如:

  • FOH 阻碍了主要观众的视线。

  • 中继塔与座位冲突。

  • 走道楼梯进入摄像机路线。

  • 环形结构与紧急出口重叠。

  • 拉线进入流通区域。

第三阶段——搭建主舞台平台

主舞台平台为表演者和制作设备建立了主要的工作平面。

根据项目的不同,平台可以在早期屋顶柱安装之前、期间或之后立即建造。

创建主要性能级别

舞台平台必须提供:

  • 水平性能表面。

  • 表演者和设备的负载能力。

  • 支持LED主背景墙。

  • 从后台访问路线。

  • 连接楼梯和坡道。

  • 与走道接口。

在这个项目中观察到的主背景LED屏幕直接放置在舞台平台上,而不是完全悬挂在屋顶上。

这意味着舞台甲板不仅仅是一个表演场地。它也成为 LED 负载路径的一部分。

负载路径大约为:

主 LED 箱 ↓ LED 基座或支撑框架 ↓ 主舞台甲板 ↓ 舞台下部结构 ↓ 地面

这与侧 LED 屏幕不同,侧 LED 屏幕依赖于 Ringlock 结构。单独的文章中对这三种 LED 支持方法进行了研究。 《大型 LED 屏幕如何支持?》

建立后台访问

该平台必须连接到:

  • 表演者通道楼梯。

  • 服务楼梯。

  • 设备坡道。

  • 后台帐篷。

  • 技术工作领域。

  • 紧急出口。

应在场地变得挤满电缆和设备之前安装这些连接。

为生产系统留出空间

舞台的底面和后部可能包含:

  • 配电。

  • 信号线。

  • 机械部件。

  • 贮存。

  • 电缆路线。

  • 进入走廊。

因此该结构不能被视为实心块。

这是一个具有受控访问和服务要求的功能空间。

第四阶段——安装液压主级屋顶结构

液压顶板是主舞台的主要结构系统。

它的建造遵循比场馆其他部分更详细的顺序,因为它涉及钢底座、模块化柱、液压起重设备和轻型弧形屋顶组件。

完整的方法在 大型音乐会主舞台如何建造? ,而主要序列总结如下。

安装钢底座

主基座确定了屋顶柱的位置。

他们必须提供:

  • 稳定的承载面。

  • 柱的连接点。

  • 液压设备的接口。

  • 垂直和横向载荷的受控传递。

在安装第一个柱节之前检查基础位置。

安装第一个柱节

最初的柱段竖立在相对较低的高度。

在此阶段,工人可以从地面或低层平台组装和检查下部结构连接。

安装液压提升油缸

液压缸集成到车顶升降系统中。

它们的作用不是作为最终屋顶的唯一结构支撑。它们提供了一种在安装附加柱部分时升高屋顶的受控方法。

添加更多列部分

屋顶并不是从一开始就组装到最终标高的。

相反,它的工作高度较低,并分阶段升高。

一个简化的序列是:

安装初始立柱 ↓ 组装低层屋顶结构 ↓ 操作液压升降系统 ↓ 升起屋顶 ↓ 插入额外的立柱部分 ↓ 重复直至达到所需高度

这减少了所需的高级组装量。

它还允许主要的屋顶组件和索具系统准备得更靠近地面。

安装主屋顶梁

屋顶梁连接柱子并限定主屋顶周边。

他们接收来自以下来源的负载:

  • 弧形屋顶系统。

  • 围裙结构。

  • 索具点。

  • 照明设备。

  • 悬挂式扬声器。

  • LED 支撑框架。

  • 屋顶织物。

屋顶比背景 LED 墙高,因为它是围绕这些生产和装配要求而设计的,而不仅仅是屏幕的视觉高度。

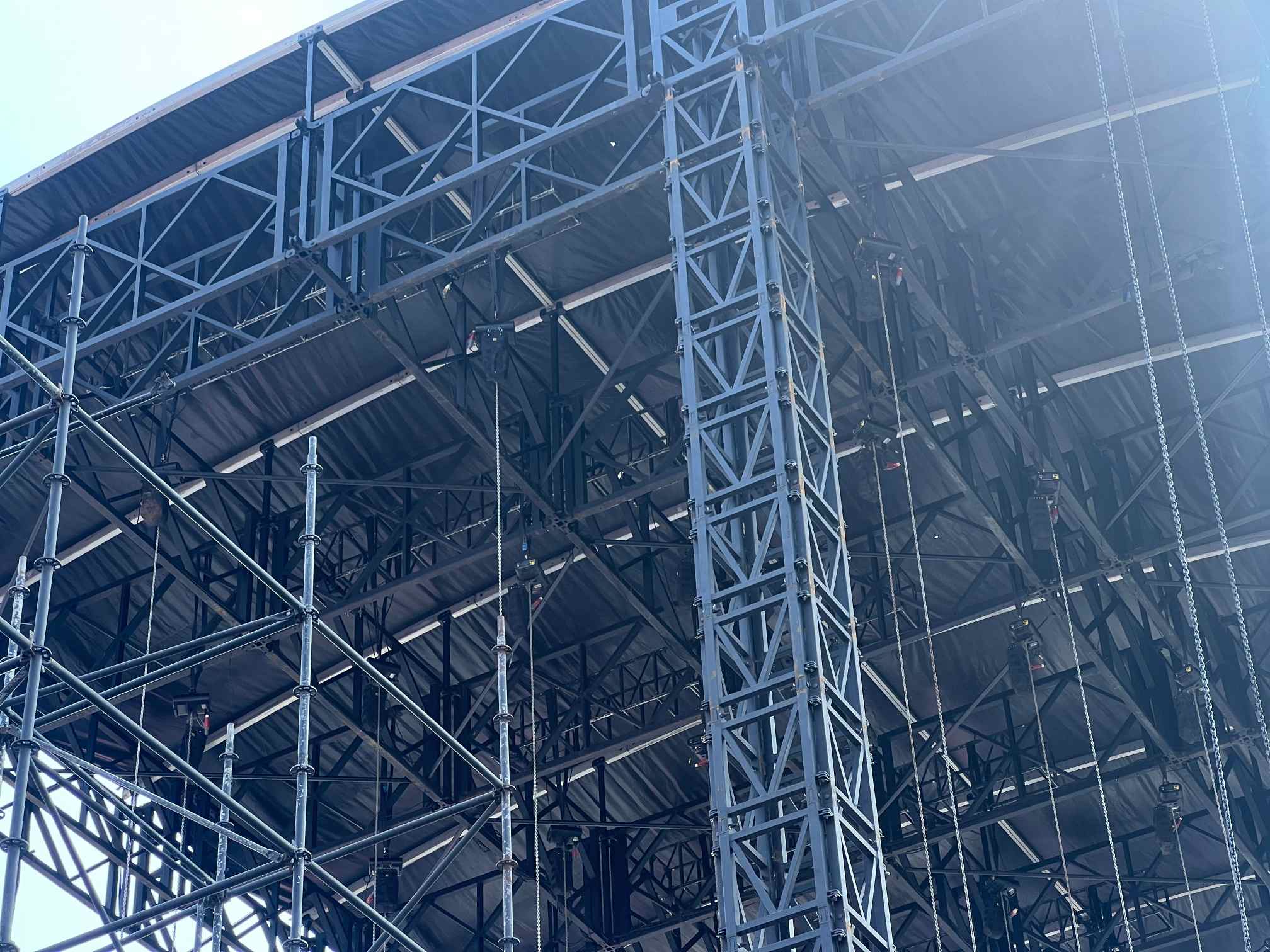

第五阶段——组装弧形铝屋顶系统

在钢制液压屋顶结构上方,安装了较轻的弧形铝制屋顶框架。

该屋顶系统不是一个焊接单元。

它由用螺栓连接组装的模块化铝型材组成。

分层屋顶结构

观察到的负载路径为:

PVC 屋顶膜 ↓ 帐篷 Keder 挤压件 ↓ 螺栓连接的铝制弧形屋顶框架 ↓ 钢叉支柱支撑 ↓ 液压屋顶梁 ↓ 主钢柱

每层执行不同的功能。

  • PVC 膜提供天气保护。

  • Keder 型材保留并拉紧了膜。

  • 铝制弧形框架减少了屋顶静载。

  • 钢叉支撑传递的集中力。

  • 液压顶梁将系统带入柱中。

这种安排的原因在《为什么音乐会舞台上使用弧形屋顶结构?》中进行了解释。

安装 Keder 型材和屋顶织物

Tent Keder 挤压型材沿着铝制屋顶框架安装。

PVC 膜的加固圆边插入型材通道并沿着屋顶拉动。

膜宽度必须与弯曲的几何形状紧密匹配。

如果太大,屋顶会保持松动并且容易积水。

如果它太小,安装就会变得困难,或者膜可能会承受过大的应力。

因此,该膜不是在结构之后安装的装饰性覆盖物。

它是一个与屋顶几何形状相协调的工程组件。

第六阶段——安装屋顶索具和围裙结构

在屋顶达到最终高度之前,尽可能安装了索具准备装置。

这是靠近地面组装屋顶的主要优点之一。

准备索具点

屋顶索具准备工作可能包括:

  • 环链葫芦。

  • 安全钢。

  • 暂停点。

  • 照明桁架连接。

  • 电缆悬挂点。

  • 扬声器安装位置。

将这些组件安装在低处可以减少高空作业。

建造停机坪

裙板从主屋顶的前部延伸出来。

在观察地点,它执行了多种功能。

它为以下方面提供了支持:

  • 前台结构元素。

  • 长条水平LED屏幕。

  • 线阵悬梁。

  • 额外的屋顶边缘设备。

屋顶前部的长 LED 横幅安装在固定在围裙梁上的专用铝框架上。

主线阵列悬挂在靠近外主舞台柱的停机坪下方的悬臂梁上。

这说明了一个屋顶边缘组件如何承载多个系统,前提是每个系统都有明确定义的支撑点和负载路径。

将屋顶升高到最终高度

一旦屋顶结构、弧形框架、薄膜和选定的索具部件准备好,液压系统就会逐渐升起屋顶。

安装额外的柱段,直到达到所需的标高。

屋顶提升顺序必须考虑:

  • 结构层面。

  • 列对齐。

  • 液压同步。

  • 暂时稳定。

  • 连接完成。

  • 随着屋顶的升高而改变风向。

Studium 环锁结构.jpg

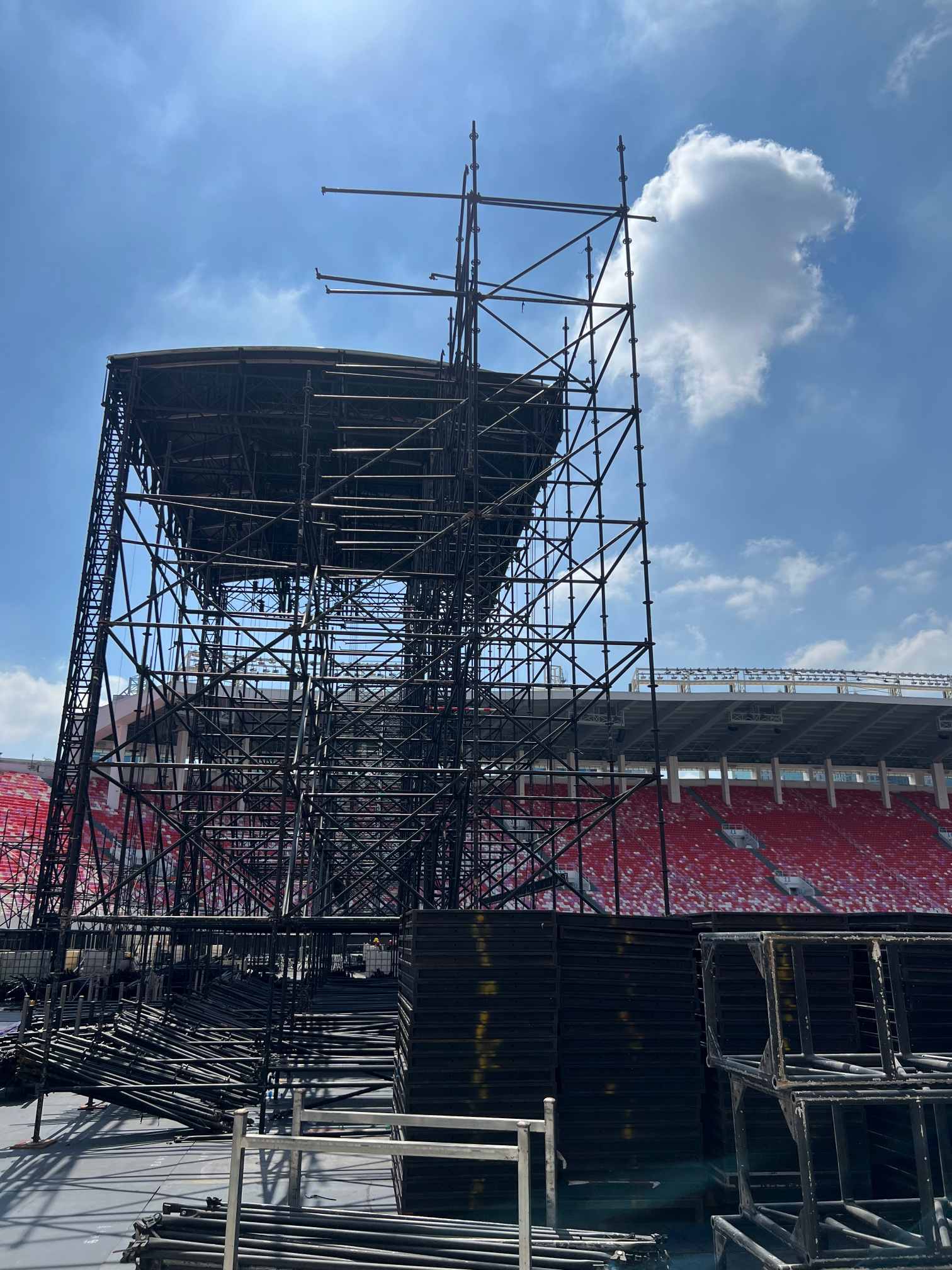

第 7 阶段 — 建造舞台侧环锁结构

当主屋顶完工时,舞台两侧都竖起了大型环形结构。

这些不是普通的通道脚手架。

它们是多用途临时结构,支持:

  • 大型 LED 屏幕。

  • 线阵桁架。

  • 维护平台。

  • 设备接入。

  • 后台循环。

  • 技术室和封闭空间。

这些系统的工程作用在环锁结构如何支持大型音乐会舞台?中进行了讨论。

首先构建完整的环形网格

一个重要的观察到的构造原则是环锁结构最初被组装为一个更完整的网格。

这提供了:

  • 几何控制。

  • 暂时稳定。

  • 连续工作平台。

  • 更容易安装支撑。

只有在建立了更大的结构体量之后,才对选定的内部隔间进行修改或打开,形成:

  • 设备房。

  • 通道。

  • 入口。

  • LED 支持区域。

  • 后台循环。

这比从一开始就试图建造一个具有大开口的复杂结构更安全、更可控。

安装支撑和重型构件

环形塔需要水平、垂直和对角线的稳定性。

根据位置的不同,该结构包括:

  • 标准。

  • 分类帐。

  • 对角大括号。

  • 重型分类账。

  • 顶部桁架支撑。

  • 底板。

  • 可调节底座。

  • 镇流器系统。

支撑系统必须将负载从 LED 屏幕和扬声器通过脚手架网格传递到地面。

第 8 阶段 — 安装 LED 支持系统

一旦主要结构稳定,LED 支撑系统就可以完成。

观察了三种不同的方法。

主背景 LED

主背景屏幕直接由主舞台平台支持。

这提供了一条短而直接的垂直负载路径,并允许后台维护通道。

舞台LED屏幕

舞台两侧的屏幕安装在环形结构上。

底部安装钢方管支撑梁,建立水平基准线。

这些光束有助于:

  • 纠正小环锁结构公差。

  • 分配机柜负载。

  • 对齐第一行 LED。

  • 防止累积安装错误。

随着添加额外的行,大型 LED 墙底部的轻微错误可能会变得更加明显。

因此,下支撑梁是一个精密元件,而不仅仅是一块方便的钢片。

主调LED屏幕

FOH 结构的前侧和后侧还带有 LED 屏幕。

这些显示器服务于不同的制作和观众功能,但依赖环锁结构作为主要支撑。

围裙 LED 横幅

主舞台开口上方的长LED屏幕安装在固定在围裙梁上的铝框架上。

其较轻的支撑系统减少了不必要的屋顶静载,同时保持整个舞台宽度的对齐。

这些系统之间的差异体现了更广泛的原则:

LED支架是根据结构位置来选择的,而不是根据设备是LED屏来选择。

第九阶段——建造走道和圆形二级舞台

表演者走道从主舞台延伸至观众区,终止于圆形二级舞台。

它不仅仅是装饰性的延伸。

它改变了:

  • 表演者流通。

  • 观众互动。

  • 相机定位。

  • 安全边界。

  • 照明要求。

  • 紧急访问。

连接走道与主舞台

走道必须与主要性能水平保持一致,同时保持结构独立,足以容纳其自身的几何形状和支撑。

安装侧楼梯

楼梯位于走道的两侧。

这些提供了以下访问权限:

  • 表演者。

  • 摄像师。

  • 生产人员。

  • 安装人员。

  • 紧急运动。

建造圆形末端阶段

圆形平台在观众区内形成了一个焦点。

由于其几何形状和可见性,其边缘对齐和表面水平尤为重要。

分离附近的照明平台

主舞台附近设有两个独立的水平照明平台。

走道与这些建筑处于不同的高度。

水平差有助于定义单独的操作区域,并减少表演者意外进入技术区域的可能性。

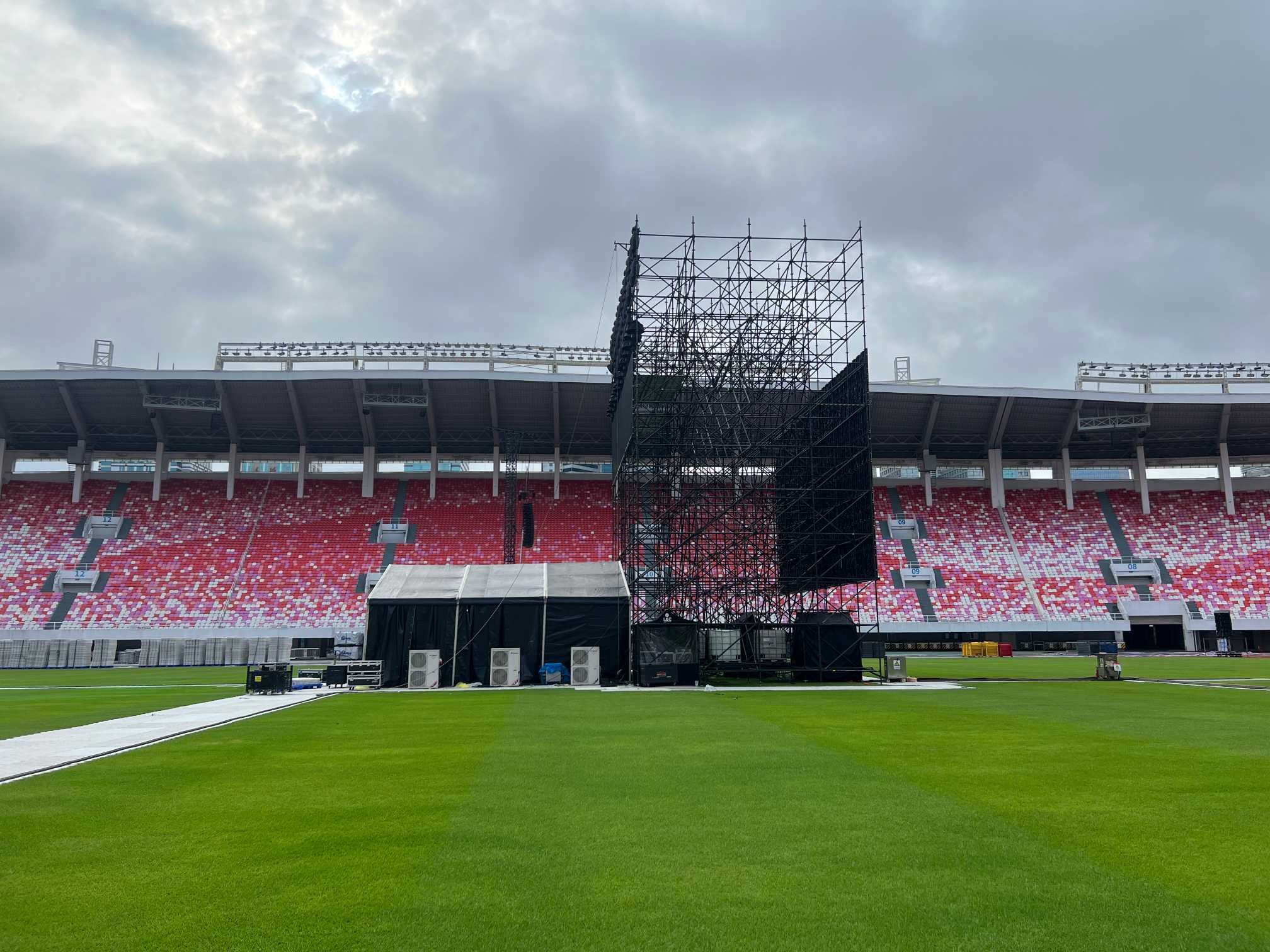

FOH 设计.jpg

第 10 阶段 — 构建 FOH 结构

FOH 位于观众区的中间,因为制作人员需要有代表性的观看和聆听位置。

它的位置和作用在 为什么 FOH 位于观众区中间?.

观察到的 FOH 系统包括:

  • 高大的环锁结构。

  • 面向观众的 LED 屏幕。

  • 面向舞台的显示器。

  • 顶级相机平台。

  • 照明位置。

  • 地面技术领域。

  • 设备防护帐篷。

建造结构塔

环锁框架是在安装大多数控制设备之前安装的。

这允许:

  • 平台待形成。

  • LED支撑点要准备好。

  • 待确定的摄像机位置。

  • 访问路线待检查。

安装主音帐篷和设备保护

较大的帐篷位于 FOH 功能区域的前面或内部,而较小的帐篷则保护地面的设备。

在多雨的条件下,这些外壳可以保护:

  • 控制台。

  • 配电设备。

  • 信号系统。

  • 网络设备。

  • 技术操作人员。

安装屏幕和摄像头平台

一旦 Ringlock 塔稳定,就可以安装前后 LED 屏幕和升高的摄像头平台。

因此,FOH 从一座结构塔发展成为一个多功能制作中心。

第 11 阶段 — 建造中继扬声器塔

中继塔位于体育场中间区域的两侧。

每座塔高约20米,承载两个线阵组。

这些结构将声音覆盖范围扩大到观众区域,而仅靠主舞台阵列无法均匀地覆盖观众区域。

它们的工程功能在 为什么需要中继扬声器塔?中进行了解释。.

建造塔基

塔基必须建立:

  • 稳定的足迹。

  • 水平柱支撑。

  • 对角支撑的连接。

  • 镇流器延伸点。

  • 拉线锚固几何形状。

安装立式塔

观察到的中继塔使用:

  • 重型铝制垂直塔部分。

  • 钢制顶部和底座组件。

  • 八个对角支撑将基座区域连接到塔楼。

  • 延长镇流器位置。

  • 拉线朝四个方向连接。

添加镇流器和拉线

压载水舱对称分布在塔周围。

拉线从上塔延伸至压载点。

压载系统可以抵抗隆起和倾覆,而拉索则提高了高而细长结构的有效横向稳定性。

飞行中继阵列

塔架结构、镇流器和拉线完成后,两个线阵组就被悬挂起来。

扬声器负载路径大约为:

中继线阵列 ↓ 索具和顶部支撑 ↓ 塔柱 ↓ 塔底座 ↓ 底座延伸部分、压载物和拉线 ↓ 受保护的体育场表面线阵列 ↓

第 12 阶段 — 暂停线阵系统

场馆采用了三大线阵悬挂布置。

主级阵列

一个线阵列组悬挂在每个外主舞台柱的前面,悬挂在停机坪下方的悬臂梁上。

这个位置使得主扩音系统可以直接投射到观众身上。

舞台边阵列

额外的线阵列安装在两个环形锁结构的外侧。

它们悬挂在固定在环锁塔顶部的桁架梁上。

负载经过:

索具硬件 ↓ 顶部桁架 ↓ 环锁结构 ↓ 底座和地面支撑

继电器阵列

每个约 20 米长的中继塔上悬挂着两个线阵组。

主阵列、侧阵列和中继阵列一起形成了一个分布式音响系统。

线阵列如何在大型音乐会舞台上安全悬挂? 一文详细讨论了它们的悬挂方法。 ,而更广泛的设备类别可以通过舞台音响 系统资源 进行探索。

第 13 阶段 — 安装照明和生产桁架

主要结构完成后,即可安装照明桁架和灯具。

主屋顶下,悬挂着几根弧形照明桁架。

屋顶已经准备好:

  • 索具点。

  • 起重机。

  • 安全钢。

  • 电缆位置。

照明安装在结构完成后进行,因为灯具的定位取决于:

  • 最终屋顶标高。

  • LED 几何形状。

  • 表演者区域。

  • 相机视线。

  • 音频位置。

同时,照明负载必须保持在经过验证的屋顶索具计划内。

可以通过来理解单个桁架构件和完整的载荷传递系统之间的区别。 什么是桁架主弦以及为什么它很重要, 什么是桁架网络成员? 以及桁架支撑如何传递结构载荷。

第 14 阶段 — 完成后台系统

在主要结构工作完成后,后台施工通常会变得更加明显。

观察到的后台区域包括:

  • 临时帐篷。

  • 表演者准备空间。

  • 访问通道。

  • 设备作业区域。

  • 坡道。

  • 技术柜。

  • 连接舞台侧入口。

后台必须支持:

  • 表演者等待。

  • 服装和化妆准备。

  • 餐饮。

  • 空调。

  • 技术协调。

  • 设备运动。

  • 紧急访问。

Ringlock 舞台侧翼下方或旁边的帐篷与舞台入口相连,表演者和工作人员无需穿过公共区域即可进入。

因此,后台区域并不是非正式的帐篷集合。它是一个与舞台相连的运行循环系统。

第 15 阶段 — 安装镇流器、拉线和最终稳定系统

镇流器和拉线可能会在几个早期阶段出现,但它们的最终配置必须在设备装载和运行之前完成。

水镇

水箱用于以下地方:

  • 环锁结构。

  • 中继塔。

  • 其他独立塔楼。

不应将储罐简单地随意放置在环形分类账上。

当压载物升高或集成到脚手架间时,储罐需要合适的支撑平台。

支撑面必须:

  • 分配负载。

  • 防止局部账本变形。

  • 提供足够的承载面积。

  • 在灌装和操作过程中保持罐体稳定。

拉线

拉线提供方向限制。

它们的位置必须与以下各项协调:

  • 观众路线。

  • 车辆路径。

  • 紧急出口。

  • 设备接入。

  • 镇流器位置。

可能需要多根拉线来提供不同方向的冗余和控制。

最终支撑检查

操作前,团队检查:

  • 对角大括号。

  • 螺栓连接。

  • 楔形和玫瑰花结。

  • 底板。

  • 可调节底座。

  • 桁架连接。

  • 索具点。

  • 安全钢。

  • 镇流器填充水平。

  • 拉线张力。

指导原则是临时结构必须作为完整的系统而不是孤立的组件进行评估。该系统方法是核心 舞台、桁架和脚手架的模块化系统逻辑 以及 模块化舞台、桁架和脚手架系统的安装方法的.

第 16 阶段 — 电缆布线、外壳和视觉装饰

一旦结构和设备系统安装完毕,场馆就进入了一个不同的阶段。

工程仍然很重要,但结构逐渐变得不那么明显。

添加以下内容:

  • 电源线。

  • 音频信号线。

  • 光纤和网络电缆。

  • 照明控制电缆。

  • 电缆坡道。

  • 黑色窗帘。

  • 装饰筋膜。

  • 广告板。

  • 安全屏障。

  • 天气外壳。

  • 设备覆盖。

这些系统对于操作至关重要,但它们掩盖了:

  • 连接。

  • 支撑。

  • 加载路径。

  • 支持框架。

  • 索具点。

  • 基础系统。

这解释了为什么第二次观察是在 7 月 16 日而不是在排练前进行的。

到排练时,场地可能在操作上更加清晰,但在结构上可读性较差。

当音乐会在视觉上变得完整时,工程系统在视觉上变得隐藏起来。

第 17 阶段 — 检查、测试和运营移交

物理安装完成后,必须对场地进行检查和测试。

确切的检查过程取决于当地要求、项目职责和所涉及的设备。

典型的检查包括:

结构检查

  • 柱垂直度。

  • 基础条件。

  • 支撑完整性。

  • 连接锁定。

  • 屋顶水平。

  • 桁架对齐。

  • 镇流器状况。

  • 拉线张力。

索具检查

  • 提升机状况。

  • 悬挂点验证。

  • 二级安全系统。

  • 扬声器和照明连接。

  • 电缆间隙。

  • 负载分布。

阶段检查

  • 甲板层。

  • 面板锁定。

  • 楼梯安全。

  • 护栏安装。

  • 坡道通道。

  • 边缘标记。

生产测试

  • LED 对准。

  • 音频信号和延迟测试。

  • 照明寻址。

  • 配电检查。

  • 通讯测试。

  • 相机视线验证。

只有检查完这些系统后,场馆才能从施工控制转向活动运营。

7 月 11 日至 7 月 16 日期间发生了什么变化?

这两项观察揭示了新兴结构和综合场馆之间的差异。

系统

7 月 11 日观察

7 月 16 日观察

主舞台

主体结构施工中

主体结构轮廓基本完成

屋顶

结构装配和暴露部件

提升并与生产系统集成

环锁翅膀

早期或中期勃起

对 LED、音频和访问的完整支持

LED 系统

支撑区域可见

安装或明显集成的主要屏幕

主调音台

部分开发

完整的生产塔配置可见

中继塔

不完整或未完全集成

高塔配有阵列和稳定系统

走道

尚未完全开发

走道、楼梯和圆形舞台可见

后台

早期基础设施有限

搭建帐篷、通道和服务区

结构可视性

高的

仍然可读,但开始被隐藏

五天的间隔不仅仅增加了更多的装备。

它将几个独立的建筑改造成一个协调一致的临时场地。

为什么施工顺序很重要

顺序的重要性不仅仅在于效率。

它控制安全性、准确性和访问权限。

结构几何必须先行

主屋顶、Ringlock 塔、FOH 和中继塔定义了场馆的主要几何形状。

它们必须在安装整理系统之前定位。

重型设备必须遵循经过验证的支持

LED屏和线阵在其支撑结构稳定并经过检查后才能安装。

必须保留访问权限

工人需要清晰的安装路线:

  • 屋顶织物。

  • 索具。

  • LED 橱柜。

  • 扬声器。

  • 照明灯具。

  • 后台设备。

过早关闭或装饰某个区域可能会妨碍以后的工作。

独立系统必须协调

主舞台、FOH 和中继塔可能具有独立的基础和负载路径,但它们作为一个生产系统运行。

他们的关系必须通过以下方式协调:

  • 视线。

  • 声音覆盖。

  • 电缆路线。

  • 观众流通。

  • 紧急访问。

  • 相机定位。

施工顺序总结

完整的流程可以总结如下:

阶段

主要工作

1

体育场通道和地面保护

2

测量和中心线控制

3

主舞台平台

4

液压屋顶底座和柱

5

弧形铝屋顶和膜

6

索具和围裙安装

7

舞台侧环形结构

8

LED支架及屏安装

9

走道和圆形舞台

10

主调音区建设

11

中继扬声器塔

12

线阵悬挂

13

照明和生产索具

14

后台基础设施

15

道碴和拉线完成

16

布线、外壳和精加工

17

检查和操作移交

实际上,几个阶段是重叠的。

然而,依赖性仍然很明显:

保护场地,确定几何形状,建造承重结构,安装生产设备,完成操作系统,然后通过收尾工作隐藏结构。

体育场建设的工程经验

1. 音乐会场地是一个结构系统

主舞台只是场馆的一部分。

FOH、Ringlock 翼、中继塔、走道和后台系统在结构和操作上都是相互连接的。

2. 施工顺序揭示了荷载路径

在安装设备和装饰之前,可以查看负载如何经过:

  • 铝桁架。

  • 钢梁。

  • 环锁标准。

  • 舞台平台。

  • 塔柱。

  • 底板。

  • 镇流器系统。

3. 临时并不意味着简单

尽管场地存在时间较短,但它需要:

  • 测量。

  • 结构协调。

  • 模块化组装。

  • 索具设计。

  • 声学规划。

  • 观众流通。

  • 天气保护。

  • 操作测试。

4. 成品外观隐藏了工程

音乐会看起来越完整,就越难理解它是如何支持的。

这就是为什么中间施工观察特别有价值。

5.不同的结构遵循不同的构建逻辑

主液压顶板逐渐升起。

环形结构被构建为模块化网格。

中继塔严重依赖镇流器和拉线。

LED屏根据位置使用不同的支撑系统。

根据声学功能,线阵列悬挂在专用结构上。

不存在单一通用的构造方法。

结论

体育场音乐会舞台并不是通过一个连续的安装过程而出现的。

它是通过多个临时结构体系的协调而发展起来的。

该序列从保护体育场和建立建筑几何形状开始。

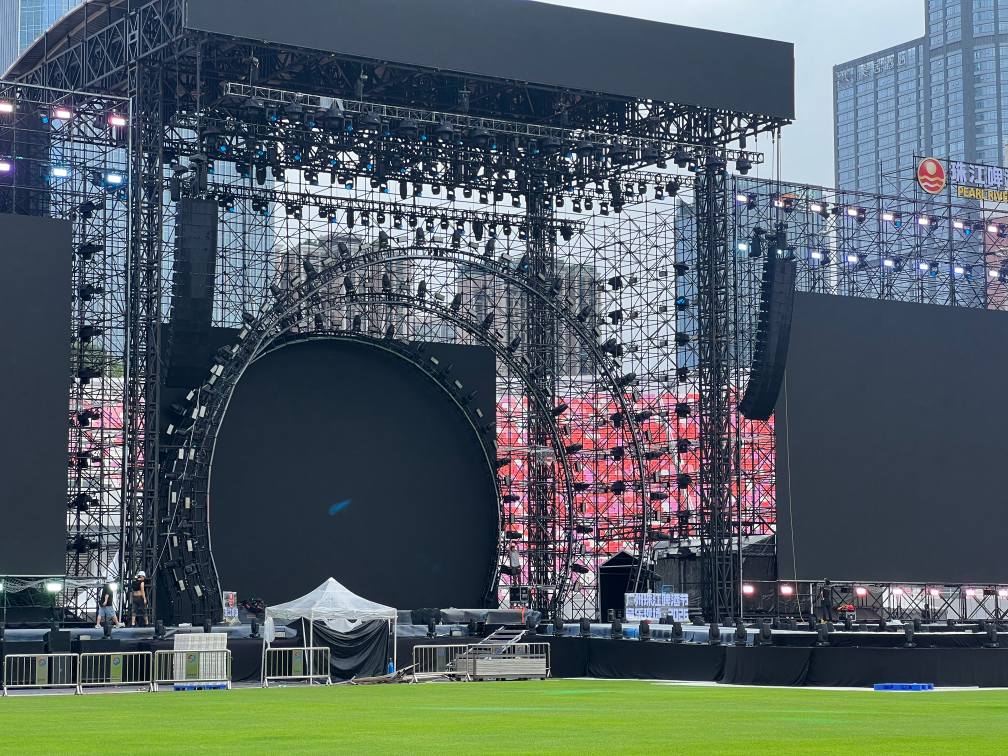

主舞台平台和液压屋顶界定了主要表演区域。

然后根据结构依赖性添加弧形铝制屋顶框架、Ringlock 舞台翼、LED 支撑系统、FOH 塔、中继扬声器塔、表演者走道和后台结构。

只有在支撑结构稳定后才能开始生产设备。

最后,布线、窗帘、外壳、品牌和装饰饰面将暴露的工程系统转变为完整的活动环境。

7 月 11 日和 7 月 16 日的两次观察在特别有用的阶段捕捉到了这一转变。

第一个揭示了正在发展的结构框架。

第二个展示了各个结构如何成为一个综合的音乐会场地,同时它们的许多连接和负载路径仍然可见。

最重要的教训不仅仅是体育场音乐会需要许多结构。

就是这些结构必须按正确的顺序安装。

一个成功的音乐会场馆是从地面开始向外建造的,从结构到设备,从工程可视性到视觉完成度。
