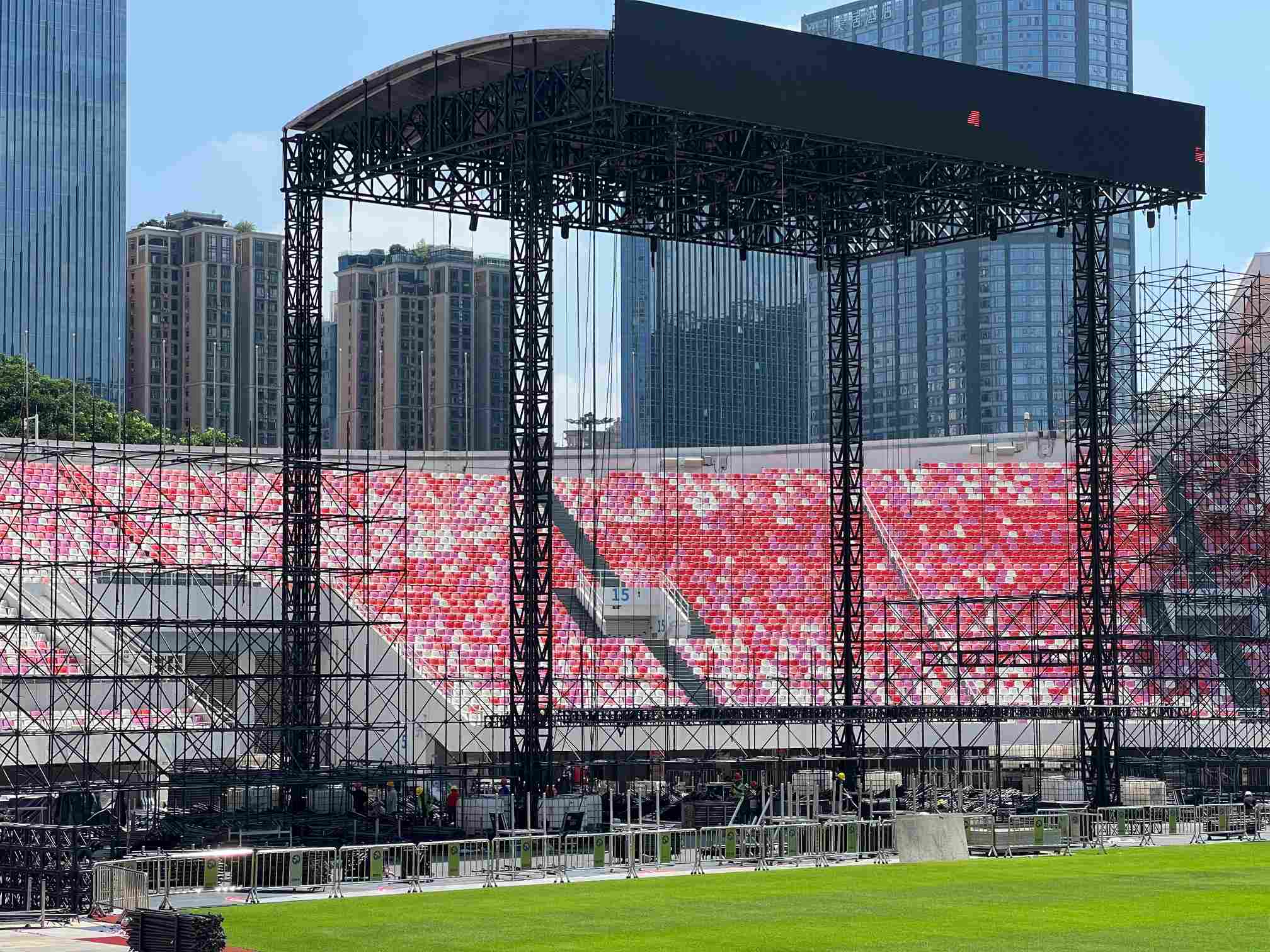

当观众进入体育场观看大型音乐会时,他们通常只能看到最终的结果:
巨大的主舞台。
巨型 LED 屏幕。
悬挂式扬声器。
照明系统。
观众区。
专业的后台设施。
这个场地似乎是一夜之间建成的。
然而,大型体育场演唱会实际上是一个临时工程项目,需要精心策划、运输、结构安装、制作集成和最终修复。
2026广州珍珠啤酒节音乐节期间,整体项目期限由 7月10日延长至7月21日.
乍一看,搭建一个临时舞台,近两周的时间似乎很长。
然而,这一时期并不仅仅代表舞台建设。
它包括:
物资运输。
场地准备。
接地保护。
结构安装。
屋顶组装。
环锁结构。
LED安装。
音频安装。
照明安装。
系统测试。
排练。
事件操作。
舞台拆除。
体育场修复。
所以:
体育场音乐会的时间并不是搭建舞台所需的时间。这是创建、运营和拆除临时场地的完整生命周期。
整体施工顺序可以在体育场音乐会舞台的施工顺序:从空场地到完整活动结构中理解。
体育场音乐会项目可以分为几个阶段。
日期范围 | 主要活动 |
|---|---|
7月10日之前 | 设计确认、生产、运输准备 |
7 月 10 日至 16 日 | 主体结构施工及设备安装 |
7 月 16 日至 18 日 | 系统集成、测试和排练准备 |
7 月 19 日 | 演唱会运营 |
7 月 20 日至 21 日 | 拆除及场地恢复 |
可见的表演只有一天。
围绕该性能的工程过程持续的时间要长得多。
在施工开始之前,第一个挑战不是安装。
是物流。
大型体育场音乐会需要运输许多不同的系统,包括:
钢屋顶组件。
液压起重设备。
环锁结构。
铝制屋顶框架。
舞台甲板。
LED 橱柜。
线阵列扬声器。
照明设备。
电缆。
配电系统。
临时帐篷。
压载舱。
这些材料并不是作为一个完整的结构到达的。
必须按照施工顺序进行交付、分类和安装。
例如:
主要屋顶结构必须在最终装配之前到达。
Ringlock 组件必须在 LED 支持系统之前到达。
LED箱体必须在支撑结构准备好后才能到达。
音响设备必须在结构悬挂点核实后安装。
因此,构建顺序由结构依赖性控制。
体育场是为体育活动而设计的,而不是重型建筑。
在卡车、叉车和结构部件进入现场之前,必须保护现有表面。
施工团队必须考虑:
草坪保护。
轨道保护。
排水系统。
车辆路线。
材料储存区。
紧急访问。

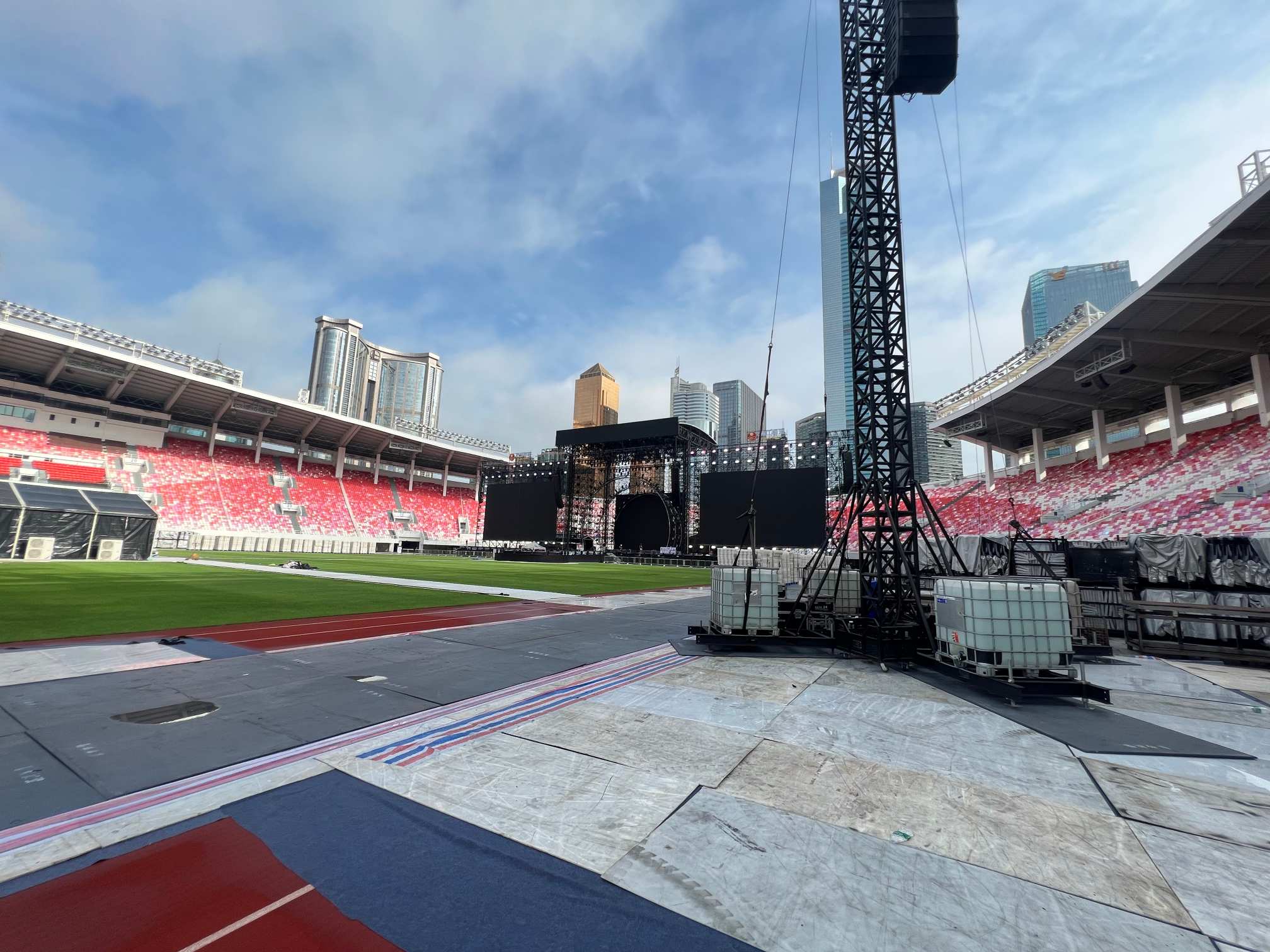

在该项目中,体育场表面采用多层保护,包括:
防水保护片。
防滑层。
塑料保护板。
钢制保护板。
模块化临时地板系统。
目的不仅仅是防止可见的损坏。
它还为以下人员创造稳定的工作环境:
叉车。
物资运输。
临时搭建物。
重型设备。
有关此过程的更多详细信息可以在以下位置找到:
音乐会施工期间如何保护体育场轨道?
主舞台并未组装成一个完整的物体。
它是从地面向上发展的。
该序列通常包括:
第一步是建立:
中心线。
主舞台位置。
屋顶柱位置。
走道对齐。
观众关系。
此阶段的精度决定了最终的几何形状。
主要屋顶结构要求:
钢底座。
主要栏目。
液压缸。
屋顶横梁。
铝制弧形屋顶框架。
屋顶不能简单地提升到位。
它是逐步组装和升高的。
完整的方法在以下内容中讨论:
大型演唱会主舞台是如何搭建的?
与此同时,大型环形结构被组装在舞台周围。
这些结构支持:
LED 屏幕。
音频系统。
技术平台。
访问区域。
环锁结构需要:
正确的几何形状。
支撑。
加载路径。
连接控制。
相关工程原理解释如下:
和
环形结构如何支撑大型音乐会舞台?
结构系统稳定后,即可安装生产设备。
此阶段通常需要大量时间,因为许多不同的技术团队一起工作。
LED显示屏并不是简单地放置在有空间的地方。
每个屏幕都需要合适的支撑方法。
在这个项目期间:
主背景 LED 由舞台平台支撑。
侧面 LED 屏幕安装在 Ringlock 结构上。

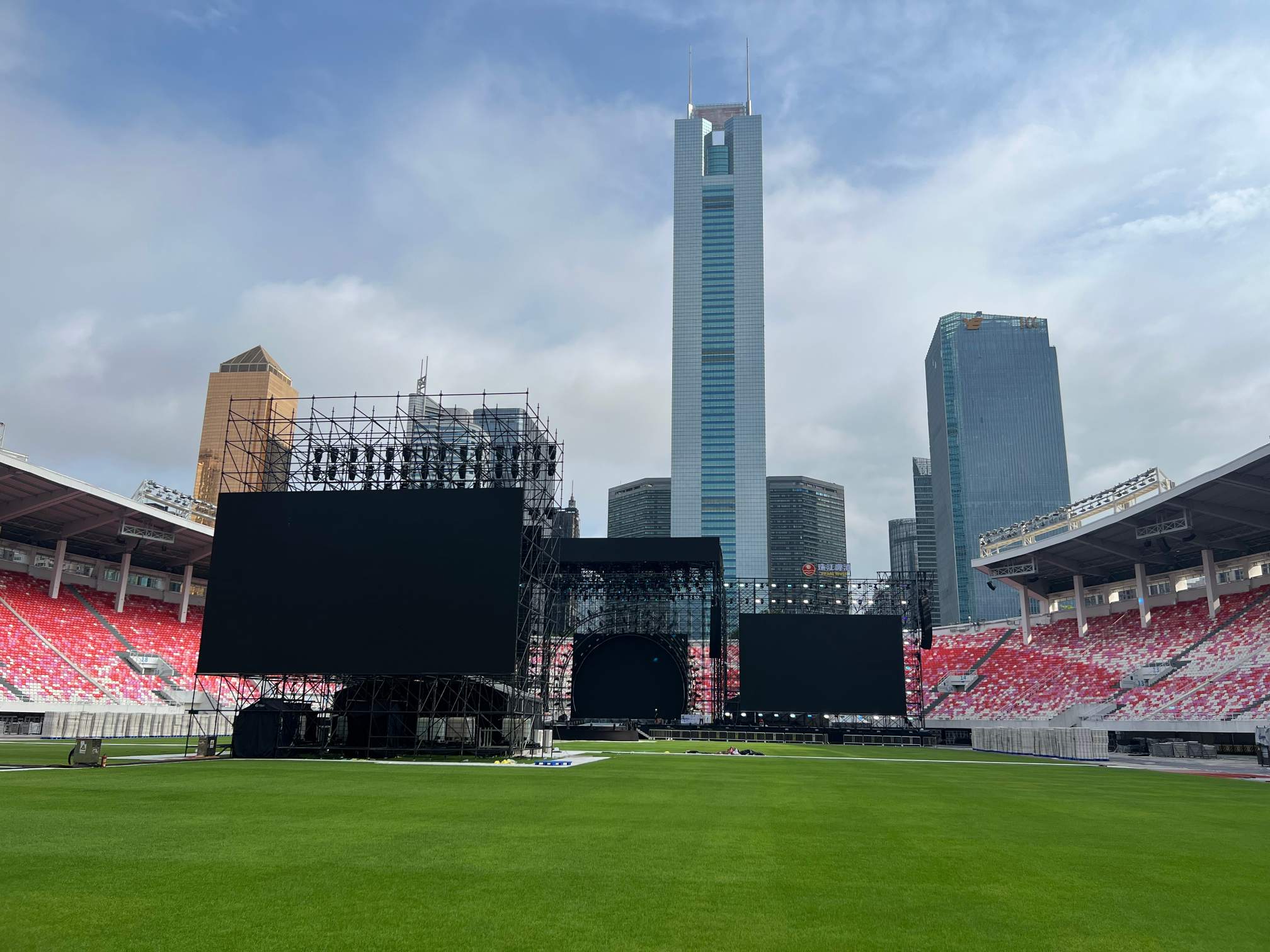

FOH LED 屏幕采用 Ringlock 支持。
前车顶 LED 横幅采用铝制支撑框架。
不同的 LED 位置需要不同的工程解决方案。
更多详情:
LED大屏如何支持?
大型线阵列需要:
索具点。
结构验证。
吊装。
安全电缆。
声学定位。
主舞台扩音、侧扩音和中继扬声器系统均采用了不同的支撑方式。
更多信息:
大型音乐会舞台上线阵列如何安全悬挂?
照明系统需要:
桁架安装。
电机系统。
电缆布线。
寻址。
测试。
在支撑结构准备好之前不能安装照明。
屋顶高度、索具位置和照明角度必须共同发挥作用。
当建筑物矗立起来时,音乐会还没有结束。
生产系统必须集成。
这包括:
工程师检查:
扬声器延迟。
覆盖范围。
声音平衡。
系统计时。
主 PA 和中继系统必须协同工作。
灯光工程师项目:
固定装置。
移动。
效果。
提示。
LED 系统需要:
信号测试。
屏幕对齐。
相机集成。
团队验证:
表演者动作。
走道访问。
后台流通。
安全路线。
只有这些元素共同作用后,场馆才能成为一个正常运转的表演系统。
一种常见的误解是:
如果项目紧急,为什么不日夜不停地工作呢?
对于大型城市体育场活动,施工时间受到环境和监管限制的影响。
该项目于七月在广州进行。
这一时期的特点是:
高温。
高湿度。
强烈的阳光。
根据职业安全要求,极端高温条件下的户外施工作业必须进行调整以保护工人。
当温度过高,特别是超过特定阈值时,连续的白天户外工作可能会受到限制。
这意味着可用的工作窗口不仅仅是:
24小时×施工天数。
实际生产时间减少。
工人必须避开最危险的高温期并保持安全的工作条件。
对于涉及以下的临时结构:
钢构件。
铝结构。
高级安装。
举重。
工人的安全直接影响施工效率。
另一个限制是城市环境。
体育场位于广州市天河区中心区。
市中心的夜间施工涉及以下考虑因素:
噪音控制。
交通影响。
周边居民。
公安。
体育场馆管理要求。
因此,长时间的夜间工作并不总是能够自由安排。
即使需要额外的时间,也可能需要批准和协调。
结果是可用的施工进度必须平衡:
项目期限。
工人安全。
城市法规。
7月的广东也正值台风和强降雨季节。
天气直接影响临时建筑施工。
大雨和强风会影响:
起重机操作。
高级安装。
屋顶组装。
布料安装。
索具工作。
电气安装。
例如:
安装大型弧形屋顶膜需要合适的天气条件。
在强风期间操作起重设备可能会产生不可接受的风险。
在大雨期间安装电气系统需要额外的保护。
因此,施工进度必须考虑天气因素。
项目工期不仅仅由人力控制。
也是受环境控制的。
专业的活动公司不仅仅是试图尽快建造。
目标是:
安全安装。
正确的结构装配。
运行可靠。
准时交付活动。
高效拆解。
在没有适当控制的情况下减少施工时间可能会导致:
结构性风险。
安装错误。
设备问题。
安全问题。
暂时并不意味着简单。
仅使用一天的结构仍然需要与永久性结构相同的工程学科。
音乐会结束后,项目还没有完成。
场地必须恢复到原来的状态。
拆卸遵循受控的相反顺序。
通常:
移除表演者的设备。
拆除灯光和音响系统。
拆除 LED 屏幕。
拆除索具。
拆除环锁结构。
降低并拆卸屋顶系统。
拆除舞台甲板。
拆除接地保护。
恢复体育场区域。
拆卸过程必须像安装一样仔细计划。
错误地拆除临时结构可能会损坏:
设备。
体育场表面。
成分。
它还可能造成安全隐患。
虽然活动仅持续一天,但工程生命周期持续的时间要长得多。
运输、测试、演练、运行和修复都需要时间。
室外临时建筑总是受到以下因素的影响:
热。
雨。
风。
体育场音乐会还必须考虑:
法规。
噪音。
公安。
交通。
邻近环境。
体育场音乐会舞台之所以需要近两周的时间,并不是因为结构本身难以单独组装。
时间表包括将体育场改造成临时表演场地的完整过程。
7月10日至7月21日期间,该项目涉及:
运输。
接地保护。
结构施工。
屋顶安装。
环锁系统。
LED安装。
音频和灯光集成。
排演。
演唱会运营。
拆解。
站点恢复。
此外,施工进度必须适应:
广州夏季炎热。
城市夜间工作限制。
广东台风及降雨情况。
因此,大型音乐会不仅仅是一场表演。
这是一个在结构、环境和运营限制下运行的临时工程项目。
观众将看到一晚的娱乐表演。工程师们负责近两周的规划、施工、运营和修复工作,以使这个夜晚成为可能。
DragonStage 11x6x7m 有顶音乐会屋顶桁架系统结合了 主舞台顶板宽11m×深6m×高7m 有两个 2m侧PA扬声器翼.
图示的配置包括一个带有蓝色屋顶天篷的倾斜铝制屋顶框架、四个主支撑塔、两个独立的扬声器塔以及一个带护栏和双楼梯通道的配套模块化舞台平台。
专为需要协调舞台屋顶和独立扬声器支撑位置的音乐会、节日、现场表演、社区活动和临时户外制作而设计。
DragonStage 10x5x7m 铝制斜屋顶桁架系统是一种模块化音乐会舞台结构,具有 主屋架宽10m×深5m×高7m 和 两侧2m侧喇叭翼.
该配置结合了倾斜的铝制屋顶桁架框架、四个主支撑塔、两个附加的侧扬声器塔和一个匹配的模块化舞台平台,如图所示。它专为音乐会、节日、现场表演、社区活动和临时舞台制作而设计,需要为线阵列或 PA 设备提供单独的侧面位置。
DragonStage 32x24x18m 大型环锁脚手架屋顶桁架结构将大型模块化环锁支撑系统与重型铝制斜屋顶桁架框架相结合。
该系统专为体育场规模的仪式、节日、文化表演和大型户外活动制作而设计,集成了广泛的脚手架支撑区域、重型铝制屋顶桁架、定制屋顶连接器、张紧组件和大型屋顶天篷。
该图标识了标称 32m×24m×18m 配置,总高度约为 18.21m.
A 宽的 低的-轮廓 电缆 保护者 坡道 设计的 为了 暂时的 事件 地区 在哪里 力量, audio 或者 信号 电缆 需要 到 叉 行人 路线。
这 坡道 措施 1270× 900× 60毫米(50× 35.4× 2.36英寸) 和 provides 多种的 46× 46毫米(1.81× 1.81英寸) 20公斤 电缆 渠道 下面 a 铰接的 黄色的 覆盖。 宽的 倾斜的 边 sections 创造 a 更顺畅 穿越 表面 为了 行人, 推车 和 轮椅 用户 比较的 和 传统的 狭窄的 电缆 保护者。
A 完全的 专业的 事件 声音 包裹 结合 16 双重的-12-英寸 被动的 线 大批 扬声器、 10 双重的-18-英寸 低音炮, 6 阶段 监视器、 投入的 班级-D 力量 放大器, 双重的 4-在/8-出去 数字信号处理器 处理器, 力量 管理, 无线的 麦克风, 索具 框架, 航班 案例, 放大器 架子 和 布线.
这 系统 是 设计的 为了 音乐会, 居住 表演, 节日, 巡演 作品 和 其他 专业的 事件 声音 应用 在哪里 这 顾客 需要 a 协调的 PA 包裹 相当 比 个人 扬声器。
为了 其他 专业的 audio 系统, 看 阶段 声音.
DragonStage 15×10×8m 铝制弧形屋顶桁架系统是一种模块化音乐会舞台屋顶结构,具有弧形架空桁架框架、四个主支撑塔和两个附加侧翼塔。
该系统使用 CS389×389mm和CS289×289mm铝插口桁架、套筒组件、BA05 手动葫芦、塔底座、支腿和 PVC 顶篷。侧翼扩展了额外的活动制作安排的配置,具体取决于最终的设备布局和经过验证的负载要求。
该系统专为音乐会、音乐节、巡演和临时娱乐舞台而设计,可配备匹配的模块化舞台平台和配件。
DragonStage 定制五点星形铝桁架是一种装饰活动结构,专为婚礼背景、舞台展示、拍照区、展览装饰和艺术活动装置而设计。
该产品具有独特的五角星风格的星形形状,有多种颜色可供选择 2.5×2.63m、3×3.15m、4×3.8m 配置,选择 200mm 和 300mm 桁架截面选项.
定制的星形几何形状提供了传统方形、矩形或圆形事件桁架结构的替代方案。
DragonStage 9x6 米螺栓桁架龙门系统是一种模块化活动支撑结构,具有两个垂直桁架塔、一个水平螺栓连接桁架梁、塔头组件、底板和对角支腿支撑。
标称水平尺寸为 9m(29.5英尺) 和高度 6m(19.7英尺),这种开放式框架结构适用于活动照明、舞台制作、背景框架和临时龙门架应用。最终桁架规格、支撑布置和设备载荷根据项目要求确定。
DragonStage 36x18x12m 大型音乐会舞台屋顶桁架系统是一种大型模块化活动结构,具有多塔桁架支撑系统、高架架空桁架框架以及带护栏和楼梯通道的模块化舞台平台。
标称尺寸为 36m宽×18m深×12m高(120英尺×60英尺×40英尺),这种配置适用于需要广阔舞台面积和架空结构框架的大型音乐会、音乐节、现场表演和临时娱乐制作。
DragonStage 6.72x4.89m 模块化活动舞台将 0.6m 高的红色舞台平台与 7.7m 宽、4.4m 高的后箱形桁架龙门结合在一起。开放式配置提供了一个凸起的表演区域和一个单独的高架桁架框架,用于活动背景和制作应用。适用于音乐会、学校演出、仪式和室内活动,最终配件和索具要求根据项目确定。
DragonStage 25x10m Ringlock 看台是一个大型模块化观众座位系统,专为临时体育赛事、学校比赛、节日、公共表演和其他观众聚集而设计。图示配置尺寸为 25m 宽 × 10m 深,设有分层座椅、两条通道和三边护栏。规定主体高度为2.5m,总高度为3.5m。模块化Ringlock系统可以根据所需的座位布局、通道安排和项目条件进行配置。
DragonStage 2.44x1.22m 便携式铝制舞台套件是一款紧凑型 8x4 英尺临时活动平台,配有一个通道楼梯。该模块化舞台专为小型户外音乐会、DJ 表演、演讲、仪式、促销和临时活动使用而设计,当需要更大的平台时,还可以与其他兼容的 4x8 英尺单元相结合。
DragonStage 3.8x3.4m 铝拱形桁架网关是一种紧凑的弧形入口结构,由 290×290mm 插口桁架 和 300×500mm底板。整体外部尺寸约为 宽3800mm×高3400mm,专为婚礼入口、展览入口、红地毯区、活动装饰、拍照区和其他临时活动展示而设计。
DragonStage 632x210x165mm 黑色铝制 U 型框架顶部吊臂,适用于摇头灯悬挂
DragonStage 5.49x1.22m 直铝制活动舞台坡道为婚礼舞台、企业活动、仪式、酒店活动和其他临时平台提供直接通道。坡道尺寸约为 18英尺长×4英尺宽(5.49×1.22m) 并使用模块化 4×4英尺/1.22×1.22m 甲板部分与 1m / 3.28ft 高护栏 沿着两侧。
这 龙台 3.0x1。22m 袖珍的 铝 阶段 过渡 坡道 provides a 短的, 直接的 使用权 路线 之间 地面 等级 和 暂时的 事件 阶段。 和 一个 全面的 长度 的 大约 3.0米/ 9.84英尺 和 a 宽度 的 大约 1.22米 / 4英尺, 这 坡道 用途 模块化的 铝 阶段 成分 和 包括 1米/ 3.28英尺 高的 护栏 在 两个都 双方。
这 龙台 7.84x1。23m 狭窄的 直的 铝 阶段 使用权 坡道 provides a 直接的 路线 之间 地面 等级 和 一个 高架 暂时的 阶段 为了 表演者, 扬声器、 技术人员, 事件 职员, 和 生产 全体人员. 它是 苗条的 脚印 措施 大约 308⅝ × 48⅜ 在 (7.84× 1.23m) 和 用途 模块化的 4× 4 英尺/ 1.22× 122m 坡道 甲板 sections 和 1米/ 3.28英尺 高的 护栏 沿着 两个都 双方。
这 龙台 7.32x3。05米 袖珍的 之字形 铝 阶段 服务 坡道 provides a 连续的 使用权 路线 为了 视音频 手推车, 生产 手推车, 巡演 设备, 技术人员, 和 阶段 全体人员. 它是 袖珍的 U-形状的 脚印 措施 大约 24× 10 英尺(7.32× 3.05m) 和 用途 标准 4× 4 英尺/ 1.22× 122m 模块化的 坡道 甲板 和 1米/ 3.28英尺 高的 护栏 沿着 两个都 双方。
DragonStage 7.40x8.26m L 形铝制后台装载坡道专为移动而设计 航空箱、照明箱、音响设备推车、电缆箱、生产推车和活动设备 地面层和临时阶段之间。 90 度布局的总体占地面积约为 291⅜ 英寸 × 325¼ 英寸 (7.40m × 8.26m) 并使用标准 4 × 4 英尺/1.22 × 1.22m 模块化甲板部分 1m / 3.28ft 高护栏 沿着两侧。
DragonStage 9.82x3.23m 之字形模块化铝制活动舞台坡道专为需要连续通道的临时舞台而设计 轮椅、表演者、活动工作人员、手推车和轮式音乐会设备。紧凑的 U 形布局尺寸约为 386⅝ 英寸 × 127¼ 英寸 (9.82m × 3.23m) 并使用标准 4 × 4 英尺/1.22 × 1.22m 模块化坡道甲板部分 1m / 3.28ft 高护栏 沿着两侧。
